项目管理论文哪里有?本文是对横琴新区环岛东路中段综合管廊施工阶段质量控制重点和难点的深入研究与总结。运用质量管理的技术、组织措施,发现施工过程中存在的问题和难点,并进行深入分析,提出了合适的解决措施和方法。一系列质量管理办法与创新技术的应用,保障了作业安全,缩短了工程工期,节省了施工成本。
1 绪论
1.2.1 国外研究现状
质量管理在国外兴起并蓬勃发展,“质量”已成为全球通用语言,对于任何一家企业、一件商品而言,质量决定着其生存与发展。Trehan(2016)提出“零缺陷”质量管理,强调在质量管理中需要以质量要求作为目标,并将其进行细化与分解,从而制定精细化的质量管理体系,尤其是在项目推进之初便着手制定预防措施,以防范项目出现偏差,防患于未然[2]。Andrew(2017)强调质量管理应是全员性参与,将质量管理贯穿于产品生产、项目推进的全过程,进而有序地开展质量管理工作,严格管控每一个阶段,以项目质量要求为目标,对过程中存在的偏差及时纠正,结合项目特点探索质量管理方案,提高质量管理水平[3]。Jonas(2017)指出质量管理是一项综合性的活动,必须要制定质量管理标准,并开展策划、控制、改进等一系列的活动规划,旨在提高质量管理效率,实现预期的目标[4]。
随着建设工程项目增多,学者们亦从项目质量管理的角度展开研究,例如Joubert(2016)提出项目工程项目管理具有复杂性、系统性,必须将项目划分为一系列的子项目,结合各子项目的特点,推进质量管理工作,将质量管理贯穿于项目的全生命周期,以质量管理为核心,将各个子项目有序地贯穿在一起,达到更好的质量管理效果[5]。Ahmed(2016)提出质量管理是工程项目的重要保障,必须结合项目质量要求,有序地组织质量管理活动。从人员配置来看,要加强质量管理意识的培训,提升质量管理技能。从技术发展来看,要结合工程项目有序推进新技术、新工艺的应用,为工程质量提供积极保障作用。从管理层面来看,要建立完善的工程质量保障体系,运用全面质量管理,展开质量控制工作,对存在的问题及时纠偏、及时改进,实现项目的既定目标[6]。Algan(2017)提出在工程项目管理中引入 PDCA 质量循环法,有助于在项目推进过程中实时识别、反馈质量管理中存在的不足,并展开纠正措施,以推进项目的有序进行[7]。特别是强调实施全面质量管理必须要本着项目业主方的要求,以此作为中心点,实施全员质量管理,尤其是要加强人员质量管理意识的培训,减少质量管理过程中的人为因素缺陷。
3 横琴新区环岛东路综合管廊质量控制的内容及难点
3.1 横琴新区环岛东路中段综合管廊施工阶段质量问题识别
3.1.1 横琴新区环岛东路综合管廊质量问题分析
横琴新区环岛东路中段综合管廊建设于复杂软土地基之上,同时珠海横琴地区雨季较长,地下水丰富。由此横琴新区综合管廊区别于以往我国北方地区的综合管廊,结构施工前需要进行软基处理的施工,软基处理效果的好坏对后续基坑支护及结构施工质量有着十分关键的作用。同时由于地下水位较高,基坑支护和土方开挖施工过程中的降水、排水对综合管廊结构施工的质量和安全影响较大。如何确保雨季施工,保证防水和回填的施工质量也是值得深入思考和研究的问题。

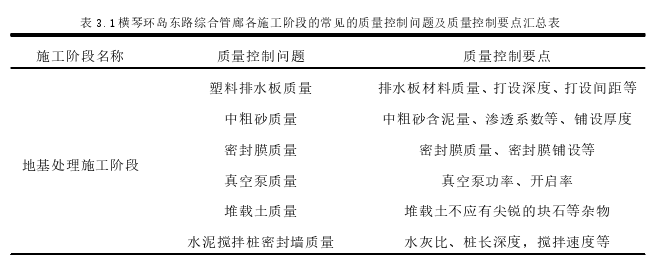

横琴新区环岛东路中段综合管廊按照施工工序主要可以划分为 5 个施工阶段,主要包括:地基处理施工阶段、桩基础和基坑支护阶段、基坑开挖阶段、主体结构施工、防水和土方回填施工阶段。各施工阶段的常见的质量问题主要包括:(1)原材料的质量问题(例如钢筋、水泥、塑料排水板、混凝土管桩等原材料本身的质量问题);(2)施工过程人员对质量控制不到位产生的质量问题(水泥搅拌桩桩长不足、灌注桩垂直度偏差、回填土压实不到位等问题);(3)软土地基工后沉降导致结构变形缝位置拉裂漏水以及土方回填压实不到位导致的道路不均匀沉降等问题。根据对施工过程资料的收集和整理,概括总结其中各施工阶段的常见的质量控制问题及质量控制要点见表 3.1。
5 环岛东路中段综合管廊质量控制措施的成效
5.1 综合管廊软基处理阶段质量控制措施成效
横琴新区环岛东路中段综合管廊工程地处于软土地基之上,要想保证综合管廊的结构稳定和工后沉降满足设计要求,软基处理的质量尤为关键。横琴的地质条件比较差,大部分为深厚的淤泥,含水量高,经过工程实践对比,采用真空预压的方式进行软基处理最为适宜。
真空预压进行软基处理的施工过程中,密封膜的完整性和密封性是成败的关键。在地基处理施工中,通过项目自行探讨的改善技术,成功解决了密封膜漏点查找、封堵以及水泥搅拌桩现场施工长度准确监测的质量控制难题。利用划分嫌疑分区,灌水观察气泡和水位下降数值的方法,快速并准确地排查出密封膜的漏点,对抽真空区域的施工质量保证有着非常好的效果。
在进行搅拌桩质量控制时,不只用常规的质量控制方法进行水灰比控制,更应该做出质量控制的亮点,本项目推陈出新,利用表盘与指针相结合的方式进行深度记录,相比人工进行记录,更加准确及时,提高了施工效率,同时也避免采用昂贵的设备,降低成本。且本装置制作工艺简单,安装方便,造价低廉,可长期使用,为现场质量人员随时随地监控桩机打设长度提供方便准确的工具。
5.2 综合管廊基坑支护和开挖阶段质量控制措施成效
软基处理是横琴新区环岛东路中段综合管廊施工全过程管理的第一步。随后的基坑支护阶段,通过技术措施对质量管控的创新优化,成功地解决了软土地基冲孔混凝土灌注桩垂直度偏差、灌注桩标高失准以及 PHC 管桩无法穿越抛石层断桩、废桩的难题。通过自制简单有效地控制和监测设备,对垂直度偏差以及灌注桩桩顶标高的有效控制,既保证了成桩的质量,降低了返工的风险,一定程度上节约了工期。
基坑支护阶段,是给结构施工提供安全可靠的工作环境和场地,为施工保驾护航的重要工序。通过科学合理的手段,在保证质量标准和要求的同时,确保了工程的安全和工期。在基坑开挖阶段,涉及先浅后深的施工工序的情况下,通过对综合管廊斜坡段受力角度的改变,解决了综合管廊斜坡段抗滑移的问题。该方法既对管线进行了有效地保护,同时也可降低施工成本,加快施工进度,确保施工质量。在基坑开挖降水、排水的过程中,运用基坑内改进型井点降排水系统装置以及新型基坑内预埋式截排水系统后,有效降低现场基坑作业过程中可能存在的安全风险,是质量、安全不分家管理思路的实际应用。在经营成本把控上,对比大井降水及明排等降水方法,施工时间短,降排水效果更佳,可以根据现场降水情况控制真空泵的开停,节约成本,整体上具有非常可观的经济效益。为珠海、横琴地区乃至类似其他地区建筑地基处理阶段基坑降水和排水处理提供可靠的借鉴意义,同时也为后续工程建设积累宝贵的经验。
6 结论与展望
6.1 研究结论
本文是对横琴新区环岛东路中段综合管廊施工阶段质量控制重点和难点的深入研究与总结。运用质量管理的技术、组织措施,发现施工过程中存在的问题和难点,并进行深入分析,提出了合适的解决措施和方法。一系列质量管理办法与创新技术的应用,保障了作业安全,缩短了工程工期,节省了施工成本。主要研究结论如下:
(1)根据横琴环岛东路的地质条件和施工特点,找出综合管廊施工阶段的控制难点和问题,其中主要有:1)软土地基处理过程中出现的密封膜漏气和水泥搅拌桩墙漏水的问题;2)在深厚淤泥的软土地基条件下,基坑支护采用冲孔灌注桩的垂直度和标高偏差容易产生;3)遇到管线穿越路口并与综合管廊斜坡段交叉设置,施工也就形成了“先浅后深”的非常规施工情况;4)传统模板支设周转效率低,结构混凝土观感差,由于不均匀沉降导致管廊橡胶止水带撕裂,结构渗漏的质量难题;5)防水施工结束,土方回填受频繁降雨影响,回填不密实等管理难点。
(2)针对综合管廊施工阶段发现的质量控制难点,逐一采用简单实用的方法和措施进行解决,例如:1)采用分区灌水监测水泡和真空压力表配合的方法快速排查密封膜漏点并进行修复,充分利用齿轮的传递性制作可以直观显示水泥搅拌桩实际桩长的仪表监控成桩质量;2)应用简单的限位装置将灌注桩桩机的冲锤限定在垂直轨迹,从而使灌注桩成孔垂直度得到控制。在灌注桩标高控制方面,采用了新型装置,代替了传统测绳,保证了灌注桩施工质量;3)采用综合管廊斜坡段抗滑移的施工方法,有效解决了保护既有管线抗滑移的质量控制难题。同时采用新型真空系统联合轻型井点降排水的技术措施,有效解决了“淤泥质土+吹填砂层”的复杂建筑地基降排水问题;4)通过采用一种滑动的模板(铝模)代替传统木模板,采用新的堵漏装置和方法在综合管廊内部进行处理;5)采用快速发泡混凝土代替传统的聚苯板和砖砌防水保护层,改进土方回填夯实的设备,从而确保土方回填压实的质量。
